2019年,長泰公司承接了金光集團APP金紅葉(南通)高檔生活用紙生產基地項目。該項目一期包含年產57萬噸智能化成品立體倉儲系統、全自動備漿處理系統、全自動原紙卷輸送車RGV等內容,是目前行業內規模最大的系統。金紅葉主要生產“清風”、“唯潔雅”、“真真”等享譽國內外的生活用紙產品。項目規劃用地8500畝,總投資450億元,分三期建設,準備建成為全球最大的單一生活用紙生產基地。

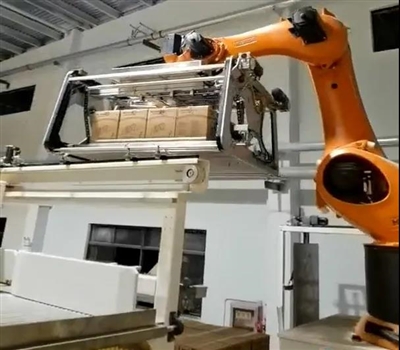

合同簽訂后,該項目實施過程中由于土建施工及消防安裝進度嚴重延遲,極大壓縮了長泰系統的設備交付、安裝調試工作時間??蛻粲媱澯?021年6月26日開機,可現場直到2021年6月15日才具備單機上電調試條件。為了準時完成6月26日全線開機的艱巨任務,現場各專業同事每天加班加點,克服項目規模大、現場安裝調試時間短等重重困難,頂住壓力迎難而上?,F場經理徐宏積極組織協調現場的各項工作,沒有條件就克服困難創造條件,使得一號線安裝調試工作得以順利推進,充分體現了一名優秀現場經理的責任和擔當;項目經理周立釗積極跟蹤項目進度,組織協調項目全流程的各方工作,扛住了項目實施過程中巨大的工作壓力,為項目的順利進行打下了良好基礎;已經奮戰在現場多時的工程部現場經理徐宏、裴晏、李建祥,自動化部楊斌、曹海龍、楊文安、章憲華、李棟、劉可焰,人工智能部曾繁智、申勇軍、馮超、葉雄、譚楚樟、鄒軍恒等各專業同事表現出了高度責任心和技術水平,加班加點,克服重重困難,順利完成安裝調試任務,使不可能變成了可能,創造了長泰公司的奇跡,值得公司上下學習。除此之外,為了更好地完成客戶的開機任務,長泰公司派出各專業技術專家及經驗豐富的工程師們直奔項目現場,技術總監趙柏林、智能物流部部長周陽、副部長范海波、人工智能部部長程宏、質量管理部部長彭敏也一道為客戶順利開機保駕護航。保利中輕集團專家顧問委員、公司營銷顧問趙莉萍在開機前幾天親臨現場推動各方關鍵節點協調工作,并陪同現場人員加班至深夜。6月24日,現場消防主管在試壓時突然爆裂,導致后加工大部分設備現場被淹,趙總帶頭積極指揮并號召在場人員有序清理現場,耗時8小時。6月25日下午,基地電力又突發故障,此時距離開機日僅剩不到半天的時間,各級領導陪同所有現場人員開足馬力加班加點,在現場同事及各供應商的一致努力下,終于在26日凌晨2點完成成品輸送、碼垛、順利入庫,提前滿足全自動備漿線帶料開機條件、RGV滿足運行需求?,F場團隊兌現了對如東基地6月26日開機的承諾,長泰公司的系統和配合度得到了如東基地領導和APP集團領導的高度評價,為公司贏得了良好聲譽,為長泰后續承接大型立庫項目奠定了基礎。
金紅葉如東項目在前期方案設計、商務投標中標、項目實施階段、現場安裝調試等全過程中得到了公司領導和各部門同事的大力支持,充分體現了長泰公司團結、協作、奉獻的精神。金紅葉如東項目一期順利開機,展現了長泰人用心服務客戶、專心技術創新、不懼挑戰、敢于把不可能變成可能,用實際行動為客戶創造價值的實力體現和務實工作作風,向為長泰實現國際一流智能工廠系統服務商的發展愿景而不懈努力奮斗的如東項目團隊致敬!
